Baustellen-Tagebuch

In unserem Baustellen-Tagebuch berichten Projektleiterinnen und Projektleiter über Baufortschritte auf den größeren Baustellen in Ludwigsburg. Das Tagebuch wird laufend ergänzt.

Mitteilung vom 09.09.2026

Die Fernwärmebaustelle in der Schillerstraße ist weitergezogen

Die Stadtwerke Ludwigsburg-Kornwestheim (SWLB) haben ihre Fernwärme-, Gas- und Wasserarbeiten im östlichen Teil der Schillerstraße beendet, seit seit Ende August geht es im mittleren Teil der Straße weiter. Während der voraussichtlich sechs Wochen dauernden achten Bauphase werden, zusätzlich zu den Fernwärmehauptleitungen, auch Gas- und Wasserleitungen erneuert. Außerdem verlegt die SWLB im nördlichen Gehweg neue Leerrohre, um eine spätere Verlegung von Stromkabeln zu ermöglichen.

Zugeordnete Tags

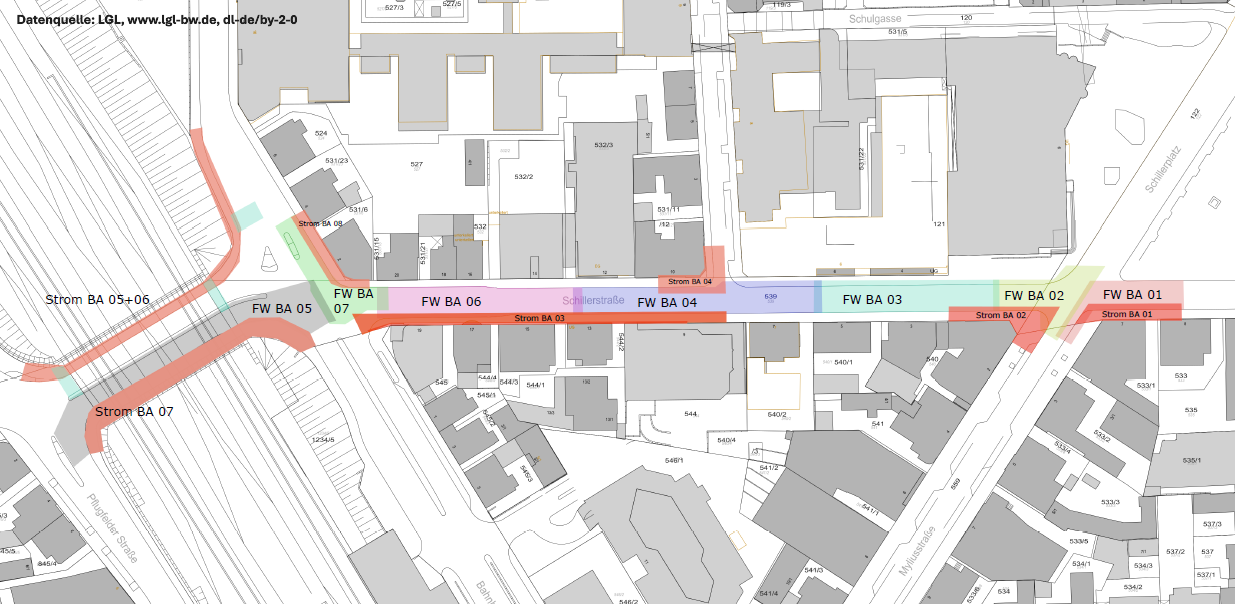

Übersicht der Bauabschnitte
Mitteilung vom 08.09.2026

Stadt und SWLB investieren in die Richard-Wagner-Straße

In den nächsten Monaten sanieren und erneuern die Stadt, die Stadtentwässerung Ludwigsburg (SEL) sowie die Stadtwerke Ludwigsburg-Kornwestheim (SWLB) gemeinsam die Richard-Wagner-Straße zwischen Hohenzollernstraße und Stuttgarter Straße. Bis im Juni 2027 wird aus der Straße in der Südstadt eine Fahrradstraße mit einer Einbahnregelung für den Kfz-Verkehr. Mehr Grün, die Entsiegelung von Flächen und breitere Gehwege sorgen für eine Aufwertung und ein attraktiveres Straßenbild. Im Zuge dessen saniert die SEL den öffentlichen Abwasserkanal; die SWLB verlegen Fernwärme und erneuern die Gas-, Wasser- und Stromleitungen.

Zugeordnete Tags

Holz-Beton-Verbundelemente der Decken
Mitteilung vom 28.08.2026

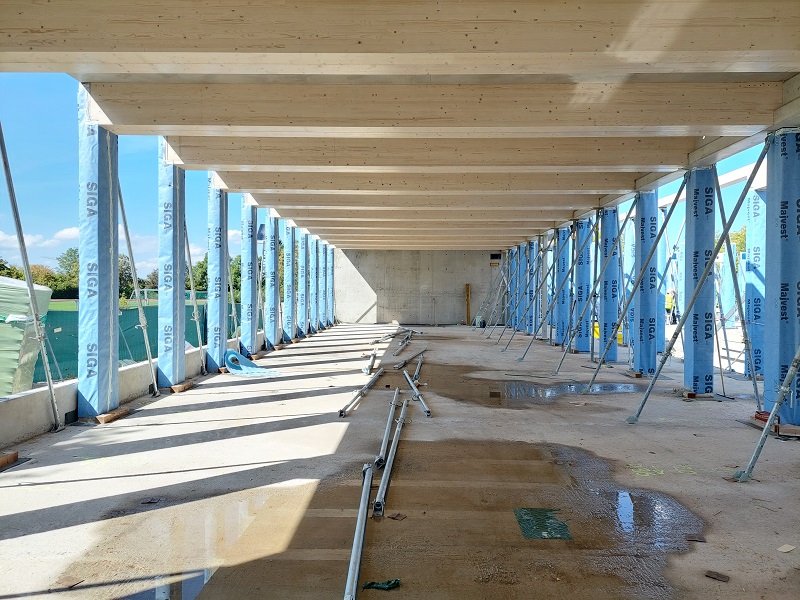

Holz-Beton-Verbunddecken über dem Erdgeschoss des BZW

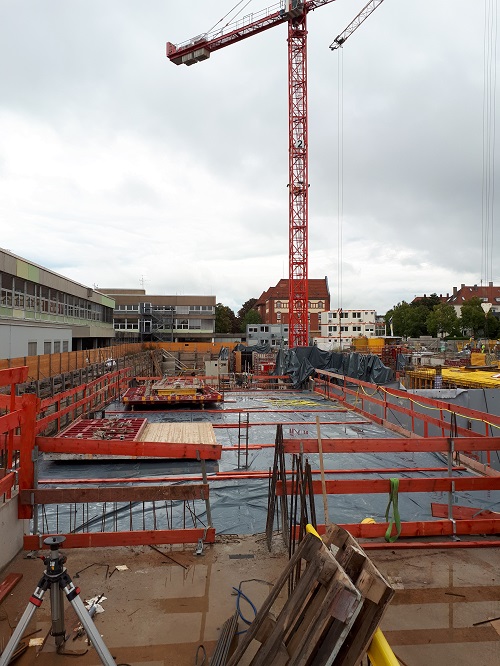

Im Bauteil 1 (Otto-Hahn-Gymnasium) werden die komplett im Fertigteilwerk hergestellten Holz-Beton-Verbundelemente der Decken über dem Erdgeschoss angeliefert und auf die vorab aufgestellten Holzstützen montiert. Die schrägen Metallabstützungen dienen zum Aufstellen und Ausrichten der zum Schutz mit blauem Vlies  eingepackten Holzstützen und sind nur temporär. Wenn alle Deckenelemente aufgelegt und an den großen Beton-Treppenhäusern befestigt sind, können die schrägen Stützen abgebaut werden. Da die Deckenelemente schon im Werk fest mit den Holzunterzügen verbunden wurden und ausgehärtet sind, benötigen sie nach der Montage auf der Baustelle keine weitere Unterstützung mehr.

Zugeordnete Tags

Holzstützen im Erdgeschoss des westlichen Bauteils des BZW
Mitteilung vom 31.07.2026

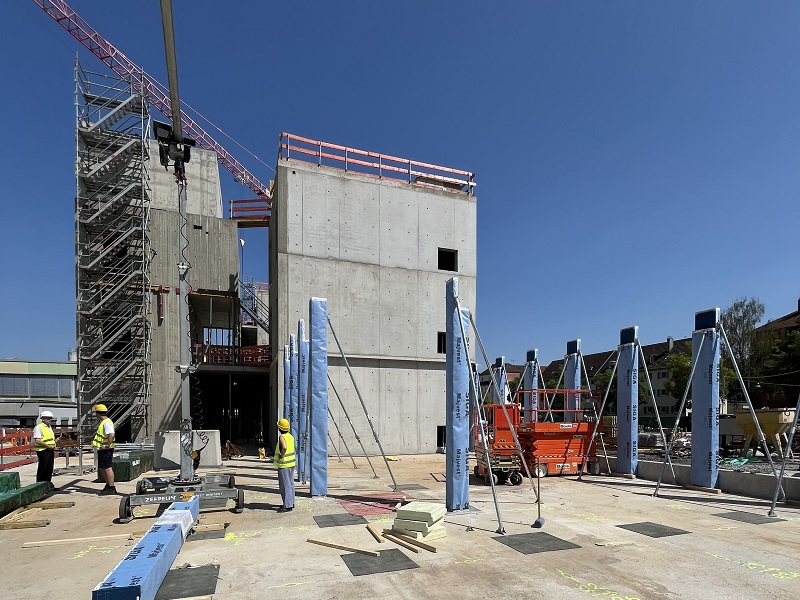

Holzstützen im Erdgeschoss des westlichen Bauteils des BZW

Im Erdgeschoss des westlich gelegenen Bauteil 1 (OHG) werden aktuell die ersten Holzstützen eingebaut. Diese sind noch mit einem hellblauen Vlies eingepackt, das die Stützen vor Witterungseinflüssen und Verschmutzung schützt. Nach erfolgtem Einbau der Holzstützen werden hierauf die Holz-Beton-Verbundelemente der Geschossdecke gelegt, ähnlich wie in den nördlichen und südlichen Randbereichen des mittleren Bauteils.

Zugeordnete Tags

Mitteilung vom 20.07.2026

Fernwärmeausbau: Erste Arbeiten am Schillerdurchlass beginnen

Im großen Fernwärmeprojekt der Stadtwerke Ludwigsburg-Kornwestheim (SWLB) laufen erstmals zwei Bauphasen gleichzeitig: Nachdem am 13. Juli die fünfte Bauphase in der östlichen Schillerstraße von Hausnummer 3 bis 5 begonnen hat, geht es ab Montag, den 27. Juli, parallel dazu auch mit Bauphase sechs am Schillerdurchlass los. Was den Vorteil mit sich bringt, dass viele für beide Phasen benötigte Baumaschinen bereits vor Ort sind.

Zugeordnete Tags

Mitteilung vom 07.07.2026

Die Fernwärmebaustelle in der Schillerstraße geht in Phase fünf

Am Montag, den 13. Juli, tritt das Fernwärme-Großprojekt der Stadtwerke Ludwigsburg-Kornwestheim (SWLB) in der Schillerstraße in seine fünfte Bauphase ein. Nachdem die schwierigen Arbeiten am Schillerplatz abgeschlossen sind, geht es nun im direkt angrenzenden östlichen Bereich der Schillerstraße weiter. Zwischen den Hausnummern 3 und 5 werden neue Fernwärmehauptleitungen verlegt sowie Gas- und Wasserleitungen erneuert.

Zugeordnete Tags

Mitteilung vom 26.06.2026

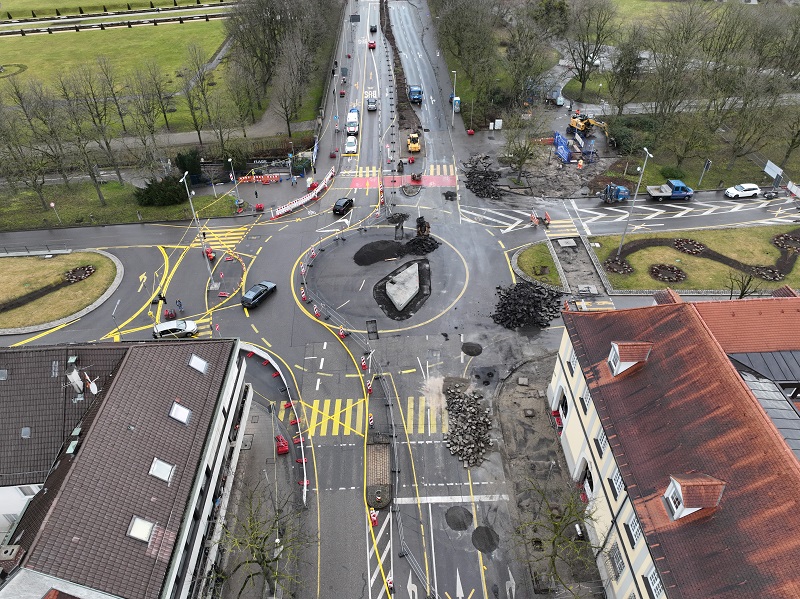

Schillerstraße: Schwieriger Untergrund sorgt für weitere Verzögerungen

Bei der Fernwärmebaustelle der Stadtwerke Ludwigsburg-Kornwestheim (SWLB) in der Schillerstraße steckt der Teufel im Detail – beziehungsweise im Untergrund: Da rund um den Schillerplatz unter der Erde weitaus mehr Beton und Fels vorhanden ist, als nach den vorab entnommenen Bodenproben zu erwarten war, haben sich die Grabungsarbeiten in der aktuellen vierten Bauphase weiter verzögert. Hinzu kommt, dass bei den Arbeiten alte Asbestleitungen entdeckt wurden, die aufwändig und fachgerecht entsorgt werden mussten. Außerdem stieß man im Untergrund auf nicht in den Plänen verzeichnete Stromkabel, bei denen zu klären war, ob sie noch in Betrieb sind.

Zugeordnete Tags

Mitteilung vom 12.06.2026

August-Bebel-Straße: Die SWLB hat ihre Infrastrukturarbeiten beendet

Die Gas- und Wasserleitungen sind erneuert, die Mittelspannungskabel sind umverlegt, alle Gruben sind verfüllt, die Straße ist frisch asphaltiert, die Fahrbahnmarkierungen sind erneuert und die Ampelanlage ist wieder in Betrieb: Die Stadtwerke Ludwigsburg-Kornwestheim (SWLB) haben gestern ihre umfangreichen Infrastrukturarbeiten in der August-Bebel-Straße einen Tag früher als ursprünglich geplant abgeschlossen.

Zugeordnete Tags

Mitteilung vom 30.04.2026

Die Arbeiten am Schillerplatz verzögern sich

Eigentlich wollten die Stadtwerke Ludwigsburg-Kornwestheim (SWLB) ihre Fernwärme-Arbeiten am Schillerplatz östlich der Myliusstraße (Bauphase drei) Ende der Woche abschließen und ab dem 4. Mai in die vierte Bauphase westlich der Myliusstraße einsteigen. Da es sowohl bei den Grabungsarbeiten als auch bei Fernwärmeleitungen zu Problemen kam, ist dies aber nicht möglich und Phase drei dauert länger als geplant.

Zugeordnete Tags

Mitteilung vom 28.04.2026

Der Bus-Ersatzverkehr in Eglosheim wird ausgeweitet

Seit Mitte April ist mit der Unterquerung der Bahngleise in der August-Bebel-Straße eine wichtige Verbindung zwischen Eglosheim und dem Ludwigsburger Stadtzentrum gesperrt. Dies bedeutet auch, dass die Buslinien 425 und 426 derzeit südlich der Bahngleise an einer Ersatzhaltestelle in der Kurfürstenstraße enden und nördlich der Gleise in Eglosheim ein Ersatzbus (Linie 435) verkehrt.

Zugeordnete Tags

Mitteilung vom 31.03.2026

SWLB startet umfangreiche Baumaßnahme in der August-Bebel-Straße

Am Montag, den 13. April, beginnen die Stadtwerke Ludwigsburg-Kornwestheim mit umfangreichen Infrastrukturarbeiten in der August-Bebel-Straße. Betroffen ist die Unterquerung der Bahngleise von der Calwer Straße bis zur Einmündung Talallee/Kurfürstenstraße. Im Anschluss an die voraussichtlich neun Wochen bestehende Baustelle der SWLB wird dann die Deutsche Bahn die dortige Eisenbahnüberführung sanieren.
